我校顺利完成网络核心机房搬迁第一阶段工作,信息化基础设施建设再升级

发布时间:2026-02-14浏览次数:10
字体大小选择:

新春将至,岁律更新,在 2026 年农历新年即将到来之际,我校网络核心机房第一阶段搬迁工作于27日圆满完成。此次搬迁工作自 20251225 日启动规划,是我校优化信息化基础设施、提升校园网络服务能力的重要举措,为全校师生度过平安祥和的新春佳节筑牢了网络保障防线,也为新学期校园信息化工作的有序开展奠定了坚实基础。


为保障网络核心机房搬迁工作稳妥推进,学校第一时间成立由现代信息与教育技术中心、信息化管理办公室共同牵头,驻校运维单位、设备厂商、运营商及机房项目建设单位协同参与的搬迁专项工作组。工作组历经10周细致开展设备摸排、数据整理与方案设计工作,先后组织 8 次专题会议对搬迁方案进行反复研讨、打磨完善,最终敲定利用寒假窗口期实施机房第一阶段搬迁即网络核心业务整体迁移的工作方案。围绕 “零失误、零事故” 的搬迁目标,工作组制定了全流程详尽实施细则和操作规范,对搬迁涉及数据的安全备份、设备清点打包、网络布线优化、电力环境保障等各环节作出周密部署,并制定全方位应急预案,确保搬迁工作万无一失。

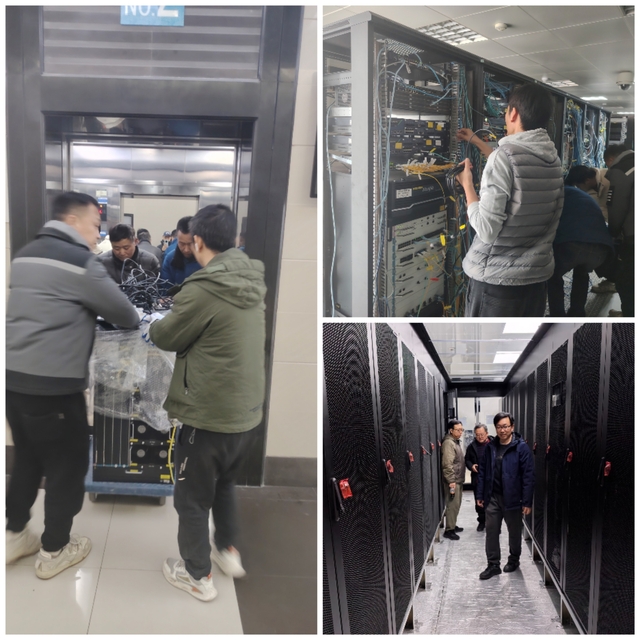

27日下午230分,搬迁工作正式启动。20 余名现场技术人员以高度的责任心投入工作,连续奋战超 16 小时,严格按照操作规程,顺利完成5 台核心交换机、出口及安全设备等关键设施的拆卸、防震包装、有序运输与精准安装。针对网络核心设备,工作组实行 “专人专管、细致呵护” 的专项保障策略,全程严把设备安全关,确保所有设备在搬迁过程中安全无损。


凭借专项工作团队的高效协作与专业的技术攻关,本次搬迁实现了效率与质量的双重提升,原计划60小时的断网时间被大幅压缩至不足10小时,当晚校园网络服务即成功恢复,较预期提前完成全部搬迁工作,最大程度降低了搬迁工作对校园网络使用的影响。此次机房网络核心搬迁,不仅是校园信息化设备物理位置的优化调整,更是我校信息化基础设施的一次重要升级,有效提升了校园网络核心设备的运行稳定性与服务支撑能力。

在此,学校向所有参与、支持本次机房网络核心搬迁工作的各级领导、各部门教职工以及一线技术工作人员致以最诚挚的感谢!寒假结束后,机房搬迁工作将进入下一阶段,学校计划从 3 月中旬至 5 月底陆续推进各学院业务系统搬迁,并于暑假期间完成核心业务系统整体迁移,持续推动我校信息化建设向更高质量、更高水平迈进。


(供稿、供图:王巍)
